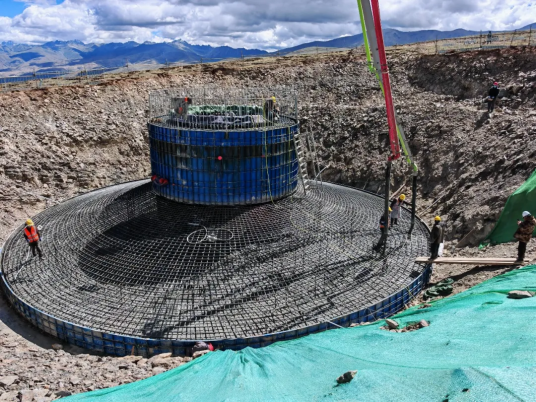

8月30日,曲松县罗布沙二期15万千瓦风储项目26台风机基础浇筑全部完工,项目土建核心节点顺利收官,为后续风机吊装、设备调试、并网发电奠定了坚实基础。项目建设全过程严守安全生产底线,实现施工“零安全事故”。

罗布沙二期风储项目为山南市重点清洁能源项目,总装机容量150兆瓦。项目建成后,年均可输送清洁电能超3亿千瓦时,节约标准煤9万吨、减排二氧化碳25万吨,对优化区域能源结构、提升清洁能源利用率、推动县域生态保护与经济高质量协同发展具有重要作用。该项目地处高原高寒区域,建设难度较大,加之项目大型设施设备运输需途经省道507,而该路段正在开展修复养护工程,运输与施工交叉作业,成为制约项目推进的主要堵点。为保障项目高效建设,曲松县委、县政府靠前指挥,科学安排运输时序,动态优化通行方案,通过错峰通行、优化交通管控等举措,全力保障大型设施设备运输畅通,为项目连续施工、节点推进提供有力保障。截至目前,项目各分项工程有序推进,箱变基础完成6基,基础回填及平台平整完成18基,导线展放完成11公里,塔筒、机舱、轮毂、叶片等设备陆续进场,项目建设平稳有序。
下一步,曲松县将紧盯建设时序,压紧压实工作责任,全力以赴推动项目提质提速建设,锚定9月20日首个风机吊装关键节点目标,稳步推进后续施工建设,全力推动项目早日实现并网发电。
